预计2025年实现“疆电入渝” 西南地区首座受端换流站进入主体施工

华龙网 梁浩楠

2023-12-27 14:26:57

听新闻

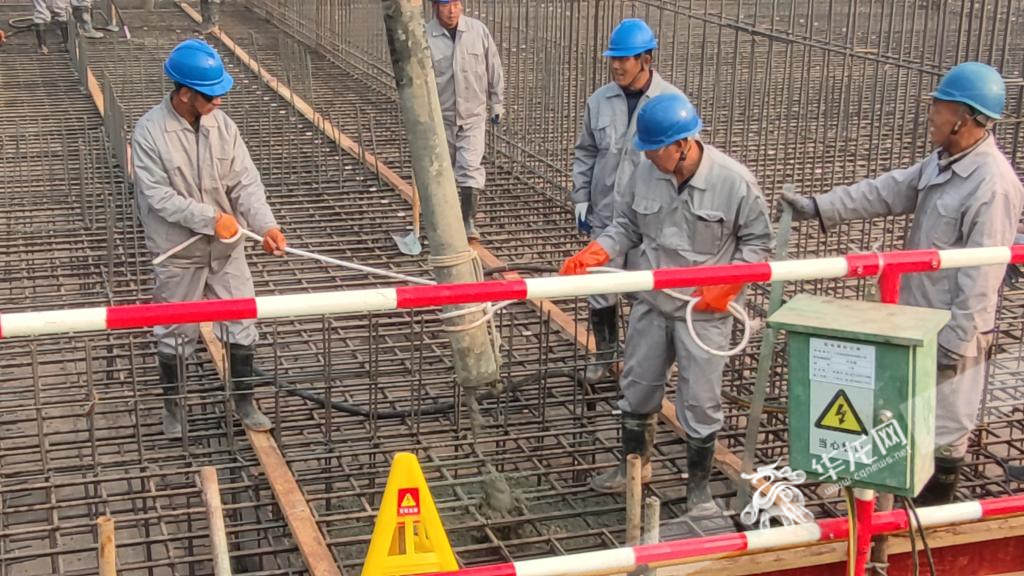

首次基础浇筑启动仪式。华龙网记者 梁浩楠 摄
首次基础浇筑启动仪式。华龙网记者 梁浩楠 摄

华龙网讯(记者 梁浩楠 通讯员 王燕 丁冲)“疆电入渝”工程迎新进展,12月27日,随着首次混凝土基础浇筑开始,西南地区首座受端换流站——渝北±800千伏换流站工程正式进入主体施工阶段,预计2025年建成投用,届时每年可接入新疆电量超360亿度。

渝北±800千伏换流站是哈密~重庆±800千伏特高压直流输电工程在渝重要落点,也是重庆占地面积最大、建设工程量最大、总投资最高的电网旗舰型站点,投用后接入电量将超目前全市用电量的四分之一,可有效增强电网保供能力,为重庆经济社会发展提供强劲动能。

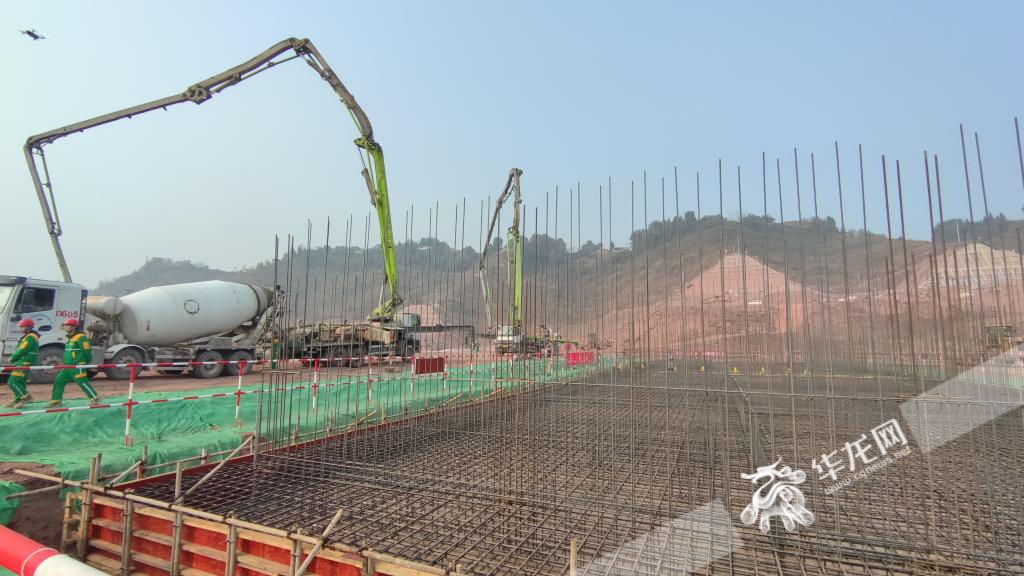

混凝土泵车正在浇筑混凝土。华龙网 梁浩楠 摄
混凝土泵车正在浇筑混凝土。华龙网 梁浩楠 摄

当天,伴随着2台混凝土泵车发出轰隆隆的声音,一根长长的“铁臂”配合着工作人员进行基础浇筑。“目前,我们安排了200辆混凝土灌装车和2台混凝土泵车,预计20个小时左右完成1200立方米的混凝土浇筑。整个换流站需要浇筑30万立方米混凝土。”江苏送变电公司、土建施工项目部项目经理张必亮介绍。

此次主体工程首次混凝土基础浇筑,标志着渝北换流站“场平、土建、安装”这三大阶段之一的土建工程正式拉开序幕,为后期电气安装打下了坚实基础。据悉,今冬以来,国网重庆市电力公司针对运输条件差、连续阴雨天气、冬季气温低等不利情况,多举措确保渝北±800千伏换流站整体施工有序稳步推进。

浇筑现场。华龙网记者 梁浩楠 摄
浇筑现场。华龙网记者 梁浩楠 摄

重庆建设公司、业主项目部项目副经理马耀宇表示,目前,项目已完成低端阀厅和主控楼区域场平以及全站165根抗滑桩浇筑等关键节点工作,预计2024年7月1日分区域进行电气安装。

哈密~重庆±800千伏特高压直流输电工程是国家“十四五”发展规划确定的102项重大工程之一,是“疆电外送”直流第三条通道。工程起于新疆巴里坤换流站,止于重庆市渝北换流站,途经新疆、甘肃、陕西、四川、重庆五地,直流线路全长2290千米,总投资286亿元,额定输送功率为800万千瓦。
