川渝、疆渝两大特高压刷新进度 预计均于2025年建成
本次进站就位的主体变压器大件,运输车货总重量566吨,创造了重庆电气设备大件运输最重纪录。

川渝、疆渝两大特高压刷新进度 预计均于2025年建成

来源:华龙网2023-12-29

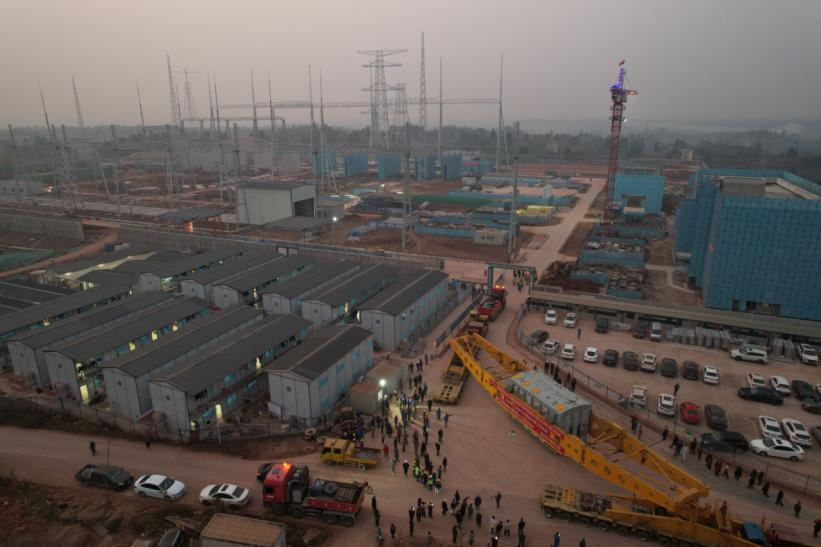

2023年12月27日,川渝特高压铜梁站第一台主体变压器进站。通讯员 李第甲 摄
2023年12月27日,川渝特高压铜梁站第一台主体变压器进站。通讯员 李第甲 摄

华龙网讯(记者 梁浩楠)12月29日,随着第一台主体变压器通过液压顶推顺利就位,川渝特高压交流工程(以下简称“川渝特高压”)铜梁1000千伏变电站全面进入电气设备安装阶段,这是重庆的首个特高压变电站,预计2025年投运,届时川渝特高压每年可输送电量350亿度。

就在两天前,12月27日,哈密~重庆±800千伏特高压直流输电工程(以下简称“疆渝特高压”)渝北±800千伏换流站也迎来新进展,进入主体施工阶段,预计2025年建成投用,届时每年可接入新疆电量超360亿度。

其中,川渝特高压是我国西南地区首个特高压交流工程,本次进站就位的主体变压器大件,运输车货总重量566吨,创造了重庆电气设备大件运输最重纪录。

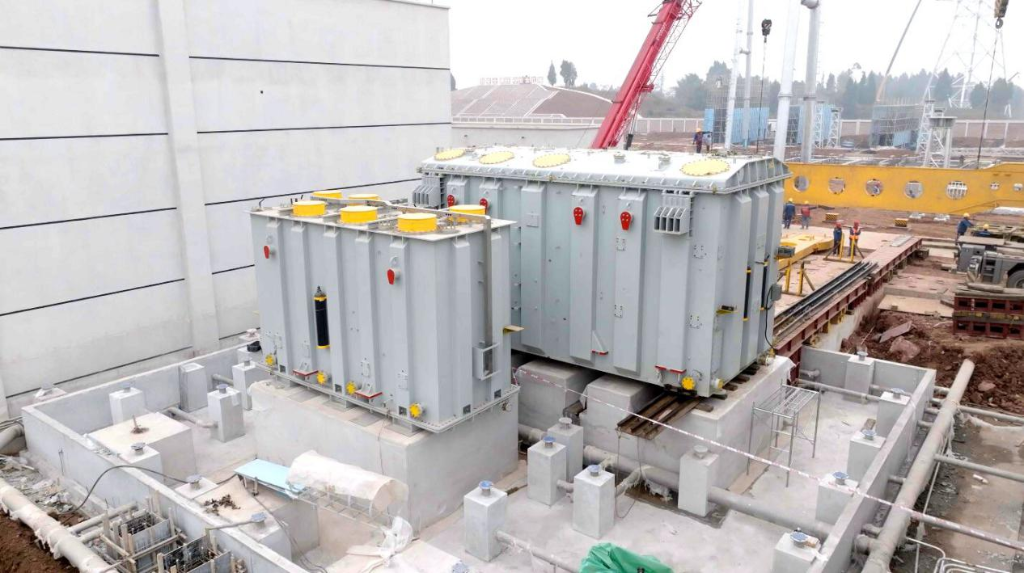

2023年12月29日,川渝特高压铜梁站第一台主体变压器顺利就位。通讯员 郑涪文 摄
2023年12月29日,川渝特高压铜梁站第一台主体变压器顺利就位。通讯员 郑涪文 摄

“主体变压器附件安装、注油完毕后总重量将达493.8吨,相当于7台110千伏变压器重量,其1000千伏套管高达18米,整组变压器容量达300万千伏安,是目前重庆重量最重、高度最高、容量最大的变电站变压器。”国网重庆电力相关负责人介绍。

接下来,川渝特高压铜梁站其余变压器、组合电器、电抗器、电容器、继电保护等设备将陆续运至现场,计划2024年9月完成主要电气设备安装,国网重庆市电力公司建设、运检将紧密协同,抓好设备安装、调试、验收及技术监督关口,为工程按期高质量投运奠定坚实基础。

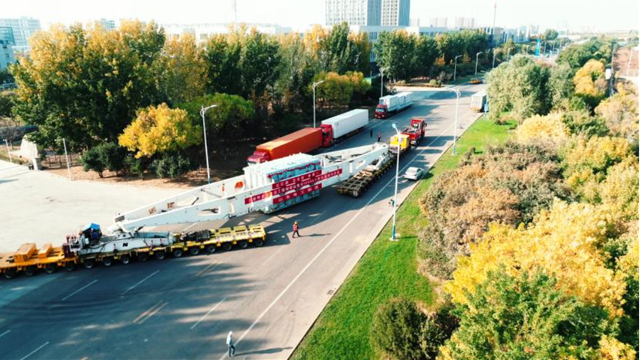

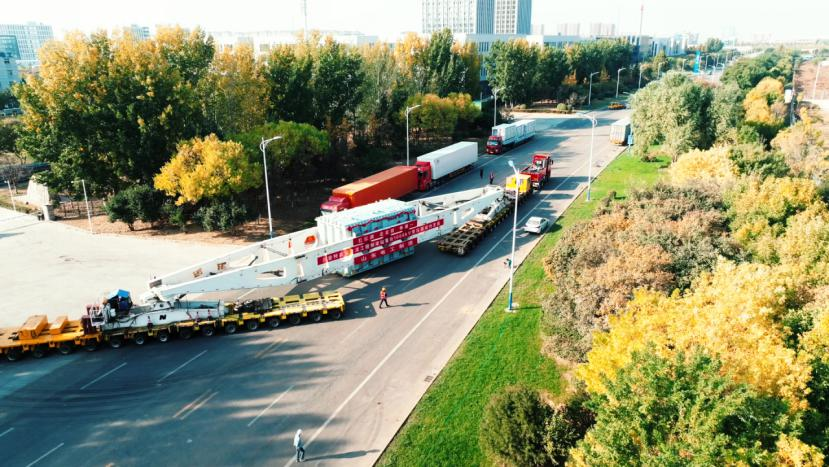

2023年10月30日,川渝特高压铜梁站第一台主体变压器,从山东济南出发开始出厂运输。通讯员 尹福 摄
2023年10月30日,川渝特高压铜梁站第一台主体变压器,从山东济南出发开始出厂运输。通讯员 尹福 摄

哈密~重庆±800千伏特高压直流输电工程渝北±800千伏换流站,是西南地区首座受端换流站,是疆渝特高压在渝的重要落点,目前已进入“场平、土建、安装”三大阶段中的土建阶段,开始主体施工,预计2024年7月1日分区域进行电气安装。

值得注意的是,两大特高压工程建设不断加快,预计均在2025年投用,届时将极大增强重庆电网保供能力,为重庆经济社会发展提供强劲动能,支撑成渝地区双城经济圈建设。

无障碍
推荐 | 要闻 重庆 两江评 | 区县 教育 文艺 | 健康 财经 生活 | 问政 汽车 直播 | 政法 视听 专题 | 鸣家 史家 旅游 | 房产 国企 原创 | 应急 信用 新闻发布
  • 站内
站内
分享
新浪微博

川渝、疆渝两大特高压刷新进度 预计均于2025年建成

2023-12-29 16:22:24 来源:
2023年12月27日,川渝特高压铜梁站第一台主体变压器进站。通讯员 李第甲 摄
2023年12月27日,川渝特高压铜梁站第一台主体变压器进站。通讯员 李第甲 摄

华龙网讯(记者 梁浩楠)12月29日,随着第一台主体变压器通过液压顶推顺利就位,川渝特高压交流工程(以下简称“川渝特高压”)铜梁1000千伏变电站全面进入电气设备安装阶段,这是重庆的首个特高压变电站,预计2025年投运,届时川渝特高压每年可输送电量350亿度。

就在两天前,12月27日,哈密~重庆±800千伏特高压直流输电工程(以下简称“疆渝特高压”)渝北±800千伏换流站也迎来新进展,进入主体施工阶段,预计2025年建成投用,届时每年可接入新疆电量超360亿度。

其中,川渝特高压是我国西南地区首个特高压交流工程,本次进站就位的主体变压器大件,运输车货总重量566吨,创造了重庆电气设备大件运输最重纪录。

2023年12月29日,川渝特高压铜梁站第一台主体变压器顺利就位。通讯员 郑涪文 摄
2023年12月29日,川渝特高压铜梁站第一台主体变压器顺利就位。通讯员 郑涪文 摄

“主体变压器附件安装、注油完毕后总重量将达493.8吨,相当于7台110千伏变压器重量,其1000千伏套管高达18米,整组变压器容量达300万千伏安,是目前重庆重量最重、高度最高、容量最大的变电站变压器。”国网重庆电力相关负责人介绍。

接下来,川渝特高压铜梁站其余变压器、组合电器、电抗器、电容器、继电保护等设备将陆续运至现场,计划2024年9月完成主要电气设备安装,国网重庆市电力公司建设、运检将紧密协同,抓好设备安装、调试、验收及技术监督关口,为工程按期高质量投运奠定坚实基础。

2023年10月30日,川渝特高压铜梁站第一台主体变压器,从山东济南出发开始出厂运输。通讯员 尹福 摄
2023年10月30日,川渝特高压铜梁站第一台主体变压器,从山东济南出发开始出厂运输。通讯员 尹福 摄

哈密~重庆±800千伏特高压直流输电工程渝北±800千伏换流站,是西南地区首座受端换流站,是疆渝特高压在渝的重要落点,目前已进入“场平、土建、安装”三大阶段中的土建阶段,开始主体施工,预计2024年7月1日分区域进行电气安装。

值得注意的是,两大特高压工程建设不断加快,预计均在2025年投用,届时将极大增强重庆电网保供能力,为重庆经济社会发展提供强劲动能,支撑成渝地区双城经济圈建设。

亲爱的用户,“重庆”客户端现已正式改版升级为“新重庆”客户端。为不影响后续使用,请扫描上方二维码,及时下载新版本。更优质的内容,更便捷的体验,我们在“新重庆”等你!
看天下
[责任编辑: 余文欣 ]
发言请遵守新闻跟帖服务协议
精彩视频
关闭
